风电叶片的 “搬家” 可是个技术活!由于体积超长和造型特殊,转运必须依托专用超限运输车辆,还得配上细致入微的路线勘察,再加上多部门协同配合,才能闯过弯道、桥梁、隧道及收费站等重重关卡。
要是叶片长度突破百米,考验直接升级 —— 车辆转弯半径够不够?行驶稳不稳?沿线空间够不够用?每一项都需要严阵以待,稍有不慎便可能损坏设备,甚至让交通受阻。更别说沿途的护栏、高速指示牌等固定 “障碍”,还在悄悄限制着通行宽度,给这场 “超级运输” 再添几分难度!

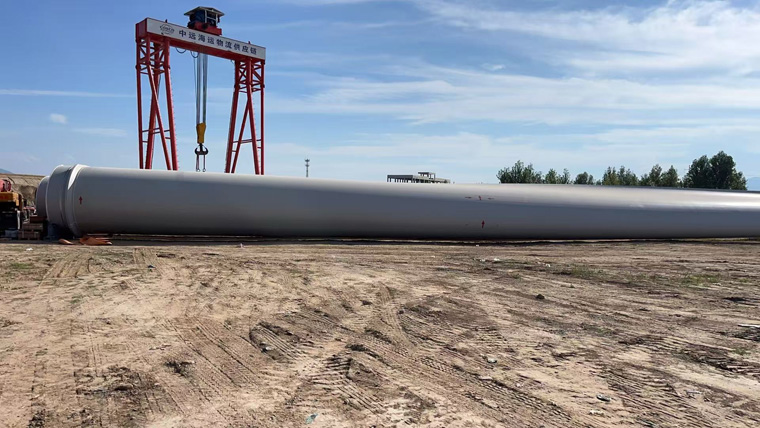

近日,中远海运物流供应链所属内蒙古中远海运包钢物流承运的 “超级叶片” 顺利运抵山西上馆镇堆场。作为该项目首套 100MW 风电项目叶片,背后藏着不少硬核操作 ——
先 “体检” 再出发:113 米运输路线量身定制
该批超长叶片单片净长约 105 米,含挂车总长达 113 米,运输难度拉满,协调任务更是繁重。在运输准备阶段,项目组提前进驻现场,组织专人对沿线道路进行全面勘查,重点对弯道、隧道和桥梁等路段开展通行评估,制定专项通行方案,确保运输道路畅通无阻。
收费站 “卡脖子”:那就倒着走闯过去
到了代县北收费站,难题来了 —— 通行宽度及转弯半径都不够,113 米 “路霸级” 身材根本过不去。针对这一关键节点,项目组主动协调山西交控、交警、路政及市政等部门召开专项会议。为最大限度减少对收费站设施的改动,同时满足设备超限运输的要求,项目组最终确定采用匝道逆向通行方案。
模拟演算千百遍:精准拆障不差毫厘
项目组开展多轮路线模拟,进行风险演算,重点仿真超长叶片运输车辆的转弯半径,动态分析车头摆动幅度及尾部外延,评估车辆通过匝道的最小通行空间需求。会同道路养护单位反复现场测量,多次进行通行模拟,确定最优拆除范围。
组织施工人员对收费站中间护栏分段标记,安排夜间施工窗口期,调集专业切割设备,准备吊装车辆及照明设施,开展精准拆除作业,累计拆除镀塑护栏约 37.6 米,移除立柱 14 根。
使用吊机配合人工移除入口一侧水泥隔离墩,现场设立警戒线和导向标志,由专人指挥操作,同步协调交通封闭管控,最大限度降低对通行车辆影响。
拆除完毕后,项目组对通行空间进行复测,重点复核关键转向点的回转宽度,确认车辆运行轨迹满足要求,确保运输车辆安全转弯并顺利驶出。
火速复原,这套 “通关秘籍” 可复制
运输任务完成后,项目组迅速组织恢复施工,按原状对护栏和隔离墩进行复位,确保收费站运营安全平稳恢复。相关保障措施坚持 “点对点” 落地,执行 “一车一策” 动态管理。
本次操作成功打通运输路径关键瓶颈路段,为后续批量设备运输,积累了可复制、可推广的操作经验。
未来,中远海运物流供应链将聚焦绿色低碳产业发展赛道,不断提升清洁能源装备运输保障能力,通过优化运输方案、精准作业,最大限度减少资源消耗与环境扰动,为风电等绿色能源项目落地保驾护航,助力构建更加高效、低碳的清洁能源物流供应链。
中远海运承运第800架A320系列飞机大部件运抵交付 铸就全球航材物流供 |
2025-08-13 17:03:52 |
拆栏板、倒着走:113米风电叶片的“闪转腾挪” |
2025-08-13 16:59:11 |
从张家港到钱凯港, 信息与液罐同步跨越太平洋 |
2025-08-13 16:46:18 |
速卖通启用首个全自动物流园区,国内段提速6小时 |
2025-08-13 16:06:24 |
225名员工子女拿到奖学金,中通连续四年发放高考奖励 |
2025-08-12 10:38:05 |
